La ligne C du métro de Toulouse, projet phare pour l’agglomération toulousaine, poursuit son avancement en dépit de certains retards. Les tunneliers, ces machines géantes chargées de creuser le sous-sol, sont à la peine. Alors que l’inauguration est toujours prévue pour fin 2028, où en sont ces engins cruciaux ?
Retards dans les travaux : où en est la ligne C du métro de Toulouse ?
À Toulouse, la ligne C du métro est en cours de développement, mais rencontre plusieurs difficultés. Début août 2026, près de 70 % des tunnels ont été réalisés, soit plus de 15 kilomètres sur les 22 prévus. Cependant, l’avancée des tunneliers laisse à désirer, avec deux d’entre eux en particulier qui accusent des retards notables. D’après Tisséo, l’opérateur en charge du projet, la finalisation de la ligne se heurte à des obstacles inattendus.
Les tunneliers en difficulté : un parcours semé d’embûches

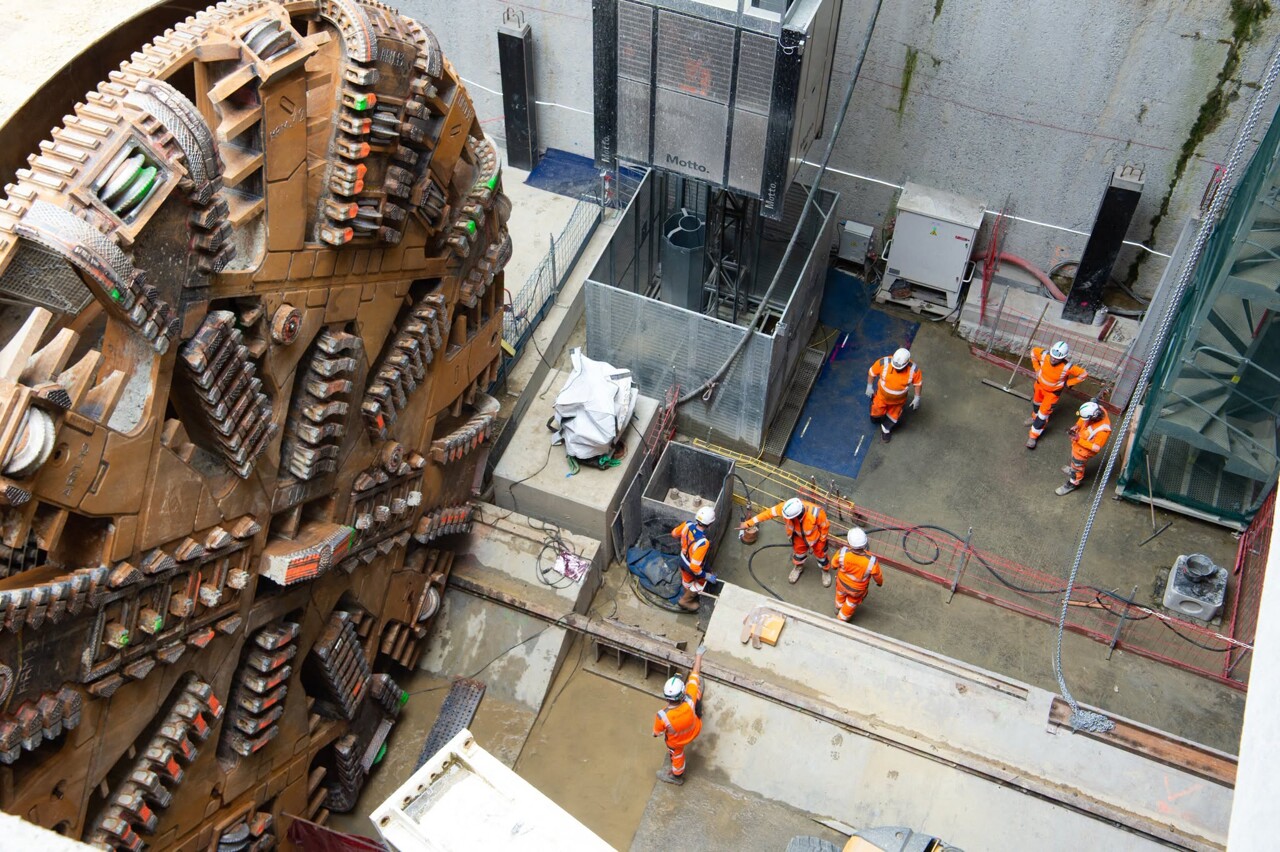

Le tunnelier « Marie-Thérèse de Villeneuve-Arifat » est emblématique de ces retards. Initialement prévu pour sortir au puits Saint-Sauveur en juillet 2026, il n’a toujours pas atteint sa destination après trois mois d’attente. Les conditions géologiques, notamment la présence de poches de sable, ont considérablement ralentit son avançée. Actuellement, il progresse à un rythme d’environ 250 mètres par mois et devrait enfin sortir de terre courant août, comme l’indique Tisséo.
D’autres tunneliers, tels que « Berthe de Puybusque », sont également à la traîne. Après avoir été démonté pour un transfert, il a repris son travail en juillet et doit parcourir 2,2 kilomètres sur un total de 4,7. Parmi ces engins, le tunnelier « Jeanne Marvig » est en retard, n’ayant creusé que 1,8 km de son tracé de 4 km depuis son lancement.
Les enjeux économiques et logistiques du projet
La situation actuelle soulève des questions sur le calendrier et la gestion des pénalités associées aux retards. Le coût total de la ligne C, estimé à 3,7 milliards d’euros, a considérablement augmenté, suscitant des tensions entre Tisséo et ses prestataires. Bien que le syndicat évite de parler de « menaces », il admet qu’il y a des « différends » sur l’évaluation des causes des retards et leurs conséquences contractuelles. La complexité du projet, associée à des conditions géotechniques imprévues, exacerbe les difficultés rencontrées par les entreprises impliquées.
En dépit de ces défis, Tisséo reste confiant en annonçant que la livraison de la ligne C est toujours prévue d’ici fin 2028. Les discussions avec les prestataires cherchent à résoudre rapidement les différends contractuels afin d’assurer la continuité des travaux.
Les avancées et les retards des tunneliers de Toulouse ont donc un impact direct sur les habitants de l’agglomération. Ils doivent faire face à des désagréments temporaires, mais espèrent également voir ces difficultés surmontées rapidement afin de bénéficier d’une infrastructure de transport améliorée.
Il ne reste plus qu’à suivre de près la progression des tunnels et l’achèvement de ce projet ambitieux, essentiel pour la mobilité en Haute-Garonne.
